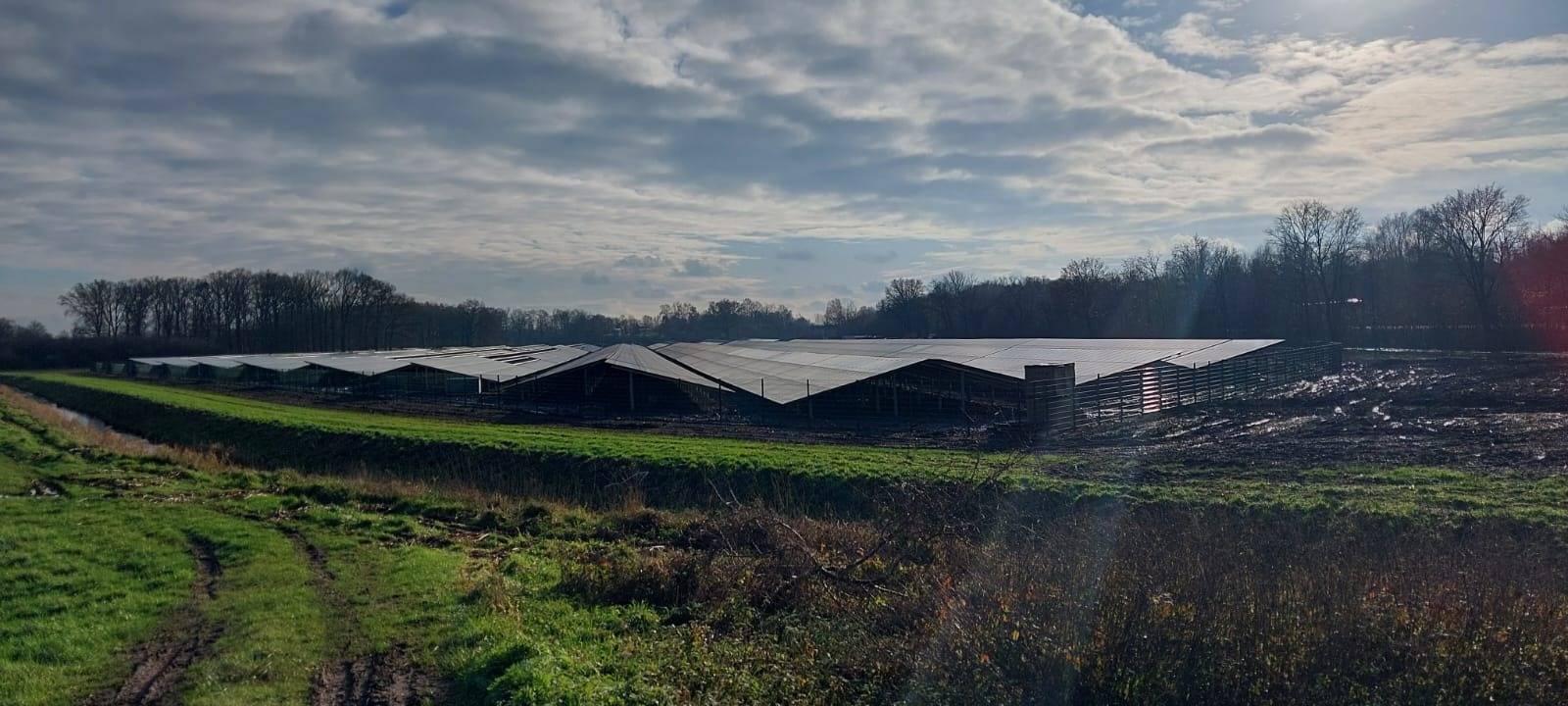

Die Gestelle für die Elemente stehen bereits komplett, 20 Prozent der Elemente sind bereits installiert. Der Betreiber geht auf Nachfrage davon aus, dass die Anlage noch vor Weihnachten komplett ist. Das sollte zu schaffen sein, denn 40 Arbeiter sind auf der Fläche in diesen Tagen am Werk. Im Frühjahr verlegen Techniker die nötigen Kabel und schaffen die nötigen Stromanschlüsse, im Frühsommer geht die Anlage dann voraussichtlich in Betrieb. Sie versorgt künftig knapp 2000 Haushallte mit umweltfreundlicher Energie. Von der Autobahn aus ist die Anlage gut zu erkennen, sie hat eine Größe von rund 40 Fußballfeldern.
