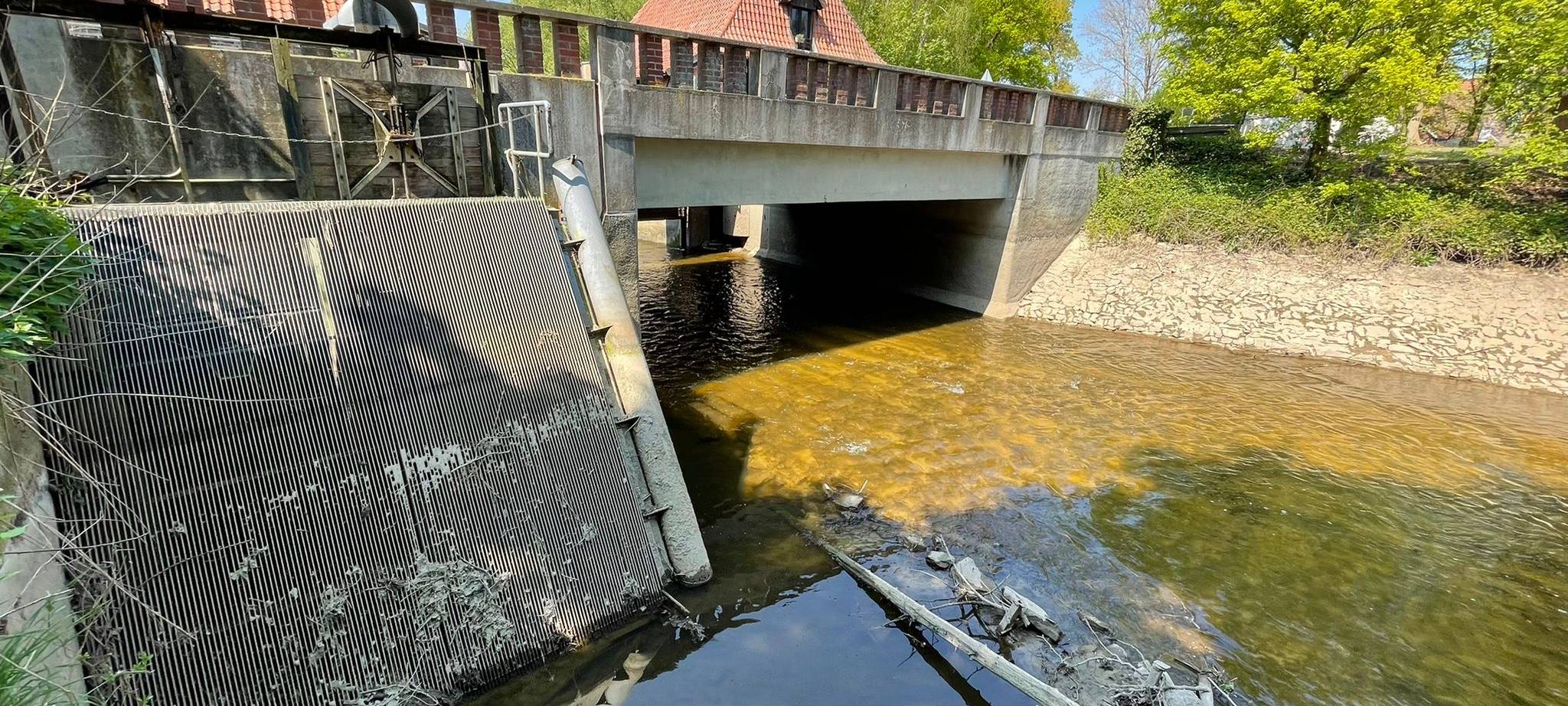

Ein Fachbüro plant die Arbeiten jetzt. Es ist einiges zu tun. Der Mittelpfeiler der Anlage ist rostzerfressen und muss komplett raus. Auch die Tore und der Antrieb müssen erneuert werden. Der Plan des Fachbüros soll Ende August, spätestens im September vorliegen. Dann geht es an die Firmensuche und mit ganz viel Glück ist Baustart im Oktober oder im November. Wenn es allerdings frühen Frost gibt, dann verschiebt sich das ganze in den Frühling. Schauen wir noch auf den Wasserstand der Stever hier: Um den ursprünglichen Stauzustand zu erreichen, baut die Stadt Olfen einen zusätzlichen Steinwall ein. Damit kommen Fische dann wieder problemlos zu ihren Laichplätzen. Der Kreis, die Wirtschaftsbetriebe und die Stadt Olfen wollen die alte Stauanlage auf den neuesten Stand bringen, um Wasserkraft als umweltfreundliche Energie zu nutzen.
